來源:新華網 發布:2021-06-28 10:00:27
葛洲壩水利樞紐工程的研究始于上世紀50年代后期。1970年12月中旬,周恩來主持中共中央政治局會議,討論了葛洲壩水利樞紐工程的有關問題。隨后,毛澤東作出批示:“贊成興建此壩。現在文件設想是一回事。興建過程中將要遇到一些現在想不到的困難問題,那又是一回事。那時,要準備修改設計?!?2月30日,8萬軍民舉行葛洲壩水利樞紐工程開工大典,在萬炮齊鳴聲中,工程正式破土動工。

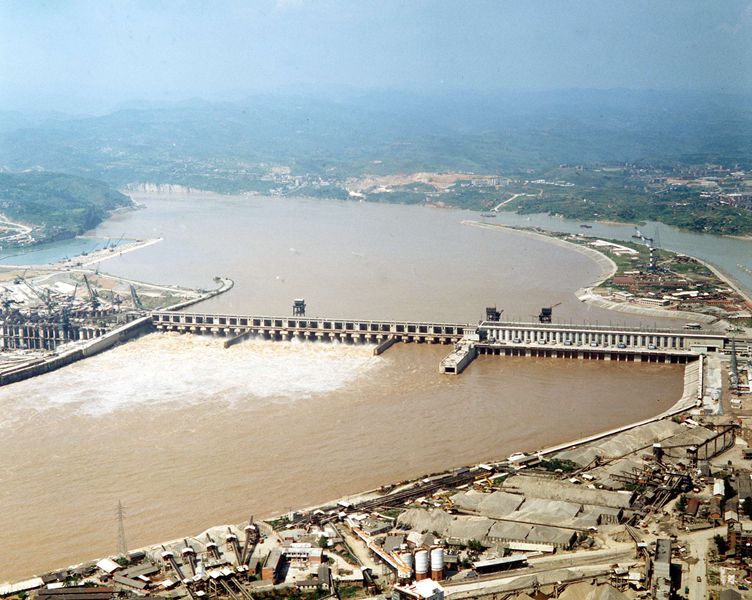

圖為長江葛洲壩水利樞紐工程。(資料照片)新華社圖片
在當時的形勢下,葛洲壩水利樞紐工程建設采取的是邊勘測、邊設計、邊施工的方式,因而經歷了一個曲折的過程。由于種種原因,1972年底,決定工程停工。在葛洲壩工程修改設計工作基本完成后,1974年底,主體工程重新開工。整個工程分為兩期。第一期工程于1981年完工,成功地實現了大江截流、通航和二江電站第一臺機組發電。第二期工程1982年開始,1988年底全部工程建設完工。葛洲壩工程歷經18年,對于許多建設者來說,這不僅僅是一個水利工程,它熔進了他們的青春與汗水,鑄成了他們的光榮與驕傲!
圖為葛洲壩工程最后一臺第21號機組1988年12月10日并網發電,它標志著葛洲壩水利樞紐已全部建成。(資料照片)新華社圖片
葛洲壩水利樞紐工程是萬里長江上建設的第一座大壩,它是三峽工程的反調節航運梯級,屬于三峽工程的一個組成部分。它位于湖北宜昌三峽出口南津關下游。長江出三峽峽谷后,水流由東驟然轉南,壩址處江面寬展至2200米。河面上有葛洲壩、西壩兩島,把長江分為大江、二江和三江。葛洲壩水利樞紐工程橫跨大江、葛洲壩、二江、西壩和三江,由船閘、電站廠房、泄水閘、沖沙閘及擋水建筑物組成。一、二號兩座船閘可通過載重為1.2萬至1.6萬噸的船隊。三號船閘可通過3000噸以下的客貨輪。兩座電站的廠房,分設在二江和大江,電站總裝機容量為271.5萬千瓦。擋水大壩全長2595米,最大壩高47米,水庫庫容約15.8億立方米。
葛洲壩水利樞紐工程是我國水電建設史上的里程碑。它在一定程度上緩解了長江水患,具有發電、改善峽江航道等功能,可發揮巨大的經濟和社會效益。同時,它提高了我國水電建設的科學技術水平,培養和鍛煉了一支高素質的水電建設隊伍,為三峽水利樞紐工程建設積累了寶貴的經驗。
策劃:周紅軍
監制:朱永磊 安傳香
統籌:翟子赫 王瑩
本期文獻參考:新華社報道
